今年以来,麦积区紧抓关中—天水经济区建设、天水城市建设重心东移的机遇,积极实施“东扩、西进、南建、北改”的发展思路,以中心城区、城郊乡镇为重点,突出抓好渭北老城区改造、渭滨城区开发建设,全力实施20个城乡一体化重点项目、18个片区开发改造及配套设施建设,城乡一体化建设步伐明显加快,有力地促进了全区经济社会持续快速发展。截止目前,实施重点建设项目52项,总投资96亿元。其中:省、投资5项,总投资8.4亿元;区上实施29项,总投资47.9亿元;驻区单位及开发企业实施18项,总投资39.67亿元。

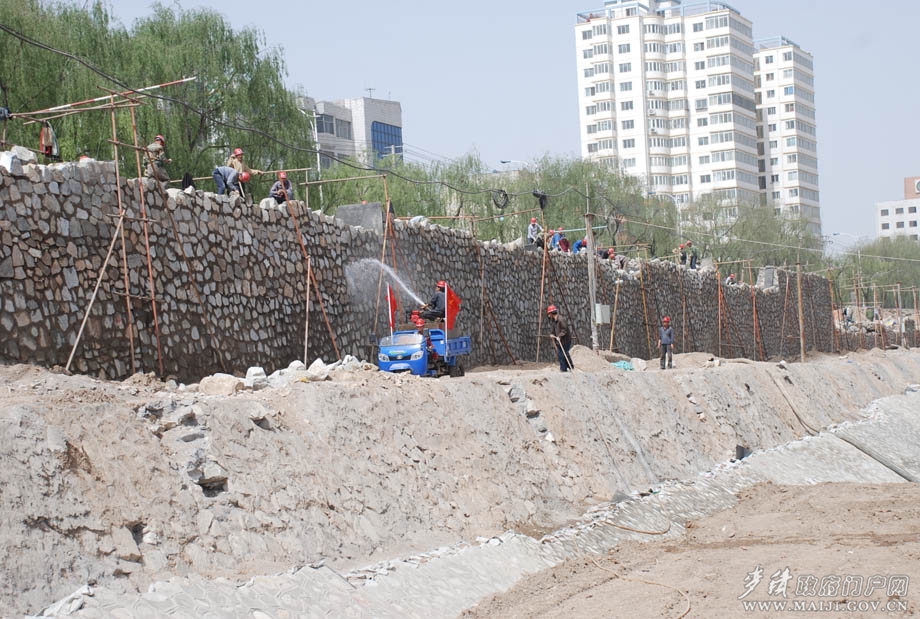

城乡一体化重点项目进展顺利。投资3.55亿元的渭河城区段综合整治南堤工程已完成土方工程33万立方米,砌筑块石挡墙4.8万立方米,水面景观工程正在申请专家评审和环评,7月底前完成施工图设计;投资2361万元的渭滨北路东延段景观工程,已完成绿化苗木栽植、园路铺设和栏杆安装,正在实施4个节点和3处服务设施建设;投资1.28亿元的南山生态园,已完成3公里上山道路建设,规划功能定位已明确,正在征求意见;投资1600万元的北山公园改造工程已完成地勘、修建性详规、初步设计及核准立项工作,道路工程于6月初动工建设,已完成310米道路硬化;投资5.37亿元的马跑泉公园提升改造完成了规划方案评审,并通过市规划评审委员会的审批,正在进行征地和土地报批工作;投资1.2亿元的桥南片区排水系统改造一期兴陇路改建工程已完成可研、初设及立项评审等工作,待8月份宝天高速过境段通车,310国道城区段车辆减少后开工建设;投资5500万元的商务中心,已完成用地红线图的办理和施工图设计,具备开工建设条件;投资6068万元的唐家沟排洪渠治理工程已完成可研、初步设计及立项评审等工作。由于天水卷烟厂扩建对排洪渠道进行改道,待方案审定后启动建设;桥南集中供热扩容已完成立项、施工图设计,近期组织招投标。

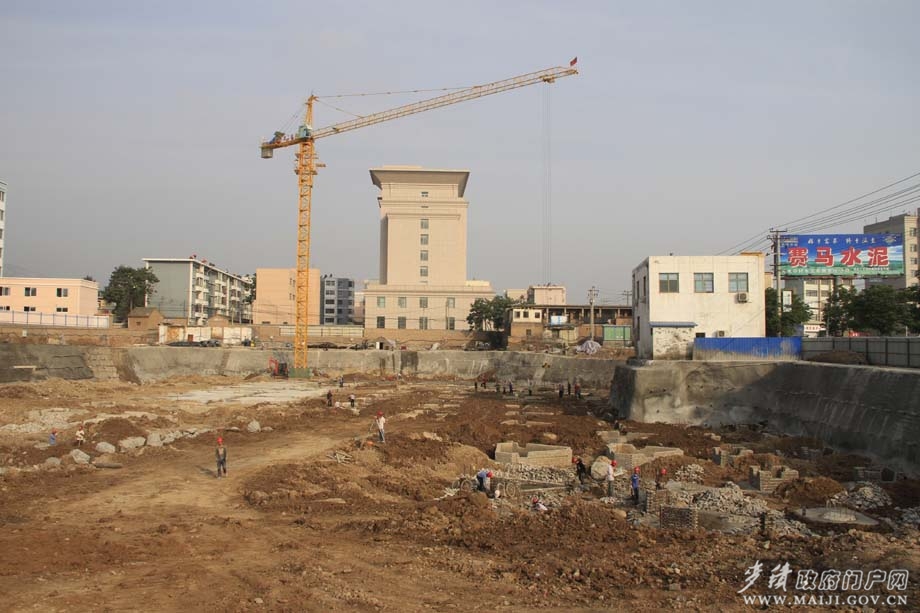

片区开发改造有序推进。占地25.3亩、投资概算1.3亿元的分路口片区桥南服装小商品城正在进行基础施工;占地40.72亩、投资概算1.96亿元的汇洲物资市场片区财富阳光项目1号楼正在实施主体工程,2-5号楼正在进行基础施工;占地15.6亩、投资概算1.5亿元的西环道片区西河苑项目1-5号楼正在进行主体施工;道北机务新村片区(天宁苑二期)正在进行基础施工;投资1.8亿元,建筑面积2.3万平方米的御景泽源小区已开工建设;占地13.3亩、投资概算1.8亿元的农机公司片区已与开发企业签订了补偿返建协议,正在进行施工前准备工作;占地19.2亩、投资概算7800万元的外贸桥南片区已完成拆迁;占地180亩、投资概算6.18亿元的马跑泉新农村建设项目正在进行基础施工;泉湖路片区85亩土地、天河南路胡王村21亩土地正在办理规划、建设等前期手续;占地12亩、投资概算3000万元的粮食局片区正在进行项目论证;占地20亩、投资概算2.5亿元的新亚购物广场二期正在开展规划、立项等工作;总占地49.1亩、投资概算2亿元的百货站片区及秦州商场、供销大厦片区正在办理规划拆迁红线和拆迁项目备案工作;火车站及东北大院片区正在向市规划局申请项目规划。

保障性住房建设步伐加快。惠民小区廉租房1、2号楼已完工,1号楼130套已配售到户;星火大家园、陇林家园廉租房正在实施安装工程;渭水家园(三期)经济适用房、天泉家园限价商品房、惠民小区104保障性住房一期工程已开工建设;新乐园经济适用房以及星火家园、小陇山林业局、锻压厂、渭水园棚户区改造项目正在办理前期有关手续。

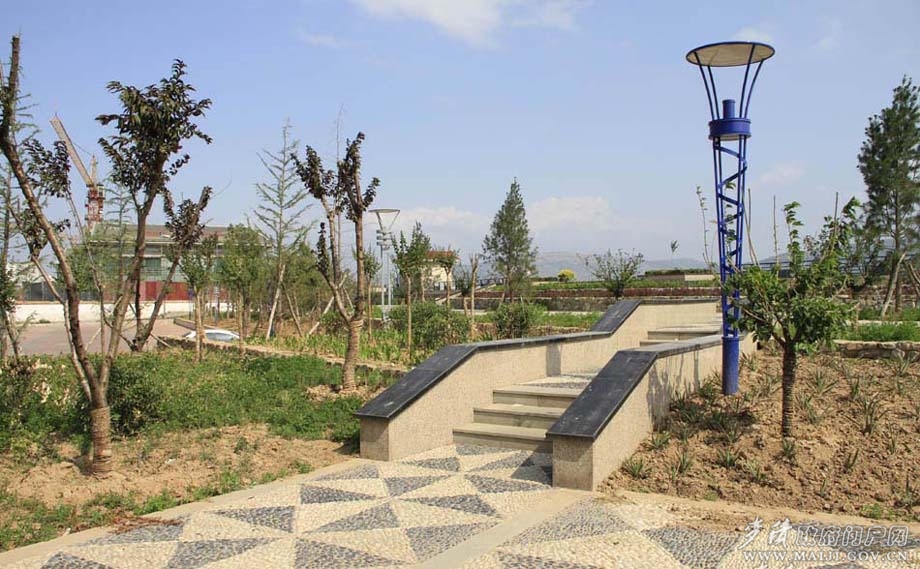

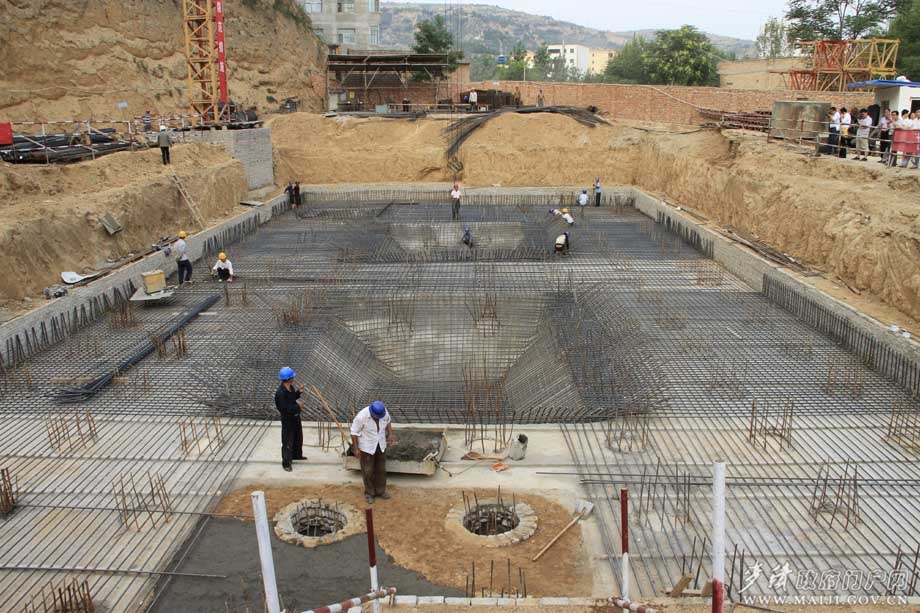

城市配套设施日臻完善。投资7100万元的渭滨北路景观生态长廊工程正在进行商用建筑组团建设,完成工程量的90%;占地45亩、总投资4000万元的渭滨新城马跑泉市政广场续建工程已完成地下停车场主体施工,正在进行地下停车场安装工程和地上广场的铺设,完成投资3000多万元;总投资1.8亿元的麦积污水处理厂续建已完成厂区反应池、沉渣池主体建设,正在实施安装工程;投资900多万元的党校南路拓建工程正在进行路基施工;长约8公里、投资5.4亿元的成纪大道(配建峡口大桥一座)正进行前期准备工作;完成了14处沿街花坛建设、绿化补栽和行道树修剪等工作,“节会”摆放鲜花8万盆、火车站广场设置立体造型1处,完成了1、2号大桥及陇昌路花坛和、高速公路口花坛的亮化和提升改造,完成46家单位亮化达标。

小城镇建设全面推进。一是小城镇建设规划编制顺利实施。新阳镇城乡一体化规划,元龙镇、党川乡、石佛乡小城镇规划已编制完成,东岔镇、伯阳镇、三岔乡、利桥乡、琥珀乡小城镇规划编制完成地形图测量,五龙乡正在进行地形图测量工作,麦积镇街亭古镇保护性规划编制,杨庄、井儿等15个村庄规划正在组织编制。二是项目建设全面推进。马跑泉镇镇政府搬迁重建综合楼主体工程及什字坪新农村建设、东岔镇街区亮化及道路硬化、五龙乡邮政所及中心幼儿园建设、伯阳镇伯阳村居住新区8套主体、渭南镇道路硬化等项目已全面完成;花牛镇廿铺旧村改造及渭峡民俗村等6个项目、麦积镇后川村农家乐改造及贾河村亮化工程等5个项目、元龙镇井儿移民搬迁及果品库气调库等5个项目、党川乡商铺及文化广场建设等6个项目进展顺利;石佛乡政府办公楼、农贸市场改建工程已投入使用,街道亮化工程等7个项目展顺利。新阳镇王庄村排污工程已交付使用,关门沟大桥、镇政府办公大楼等4个项目正在实施。甘泉镇旅游文化产业园、窑庄村易地搬迁工程,利桥乡旧街改造、新农村及文化站建设已启动建设。中滩镇农贸市场改造已完工,主街区街景整治正在全面铺开。社棠镇下曲住宅新区、道口至职业中专拆迁改造正在实施。三岔乡农贸综合市场、道路畅通工程等9个项目,琥珀乡花椒市场等3项目全面启动实施。2400户农村危旧房改造正在实施。
