今年以来,秦州区紧密结合党的群众路线教育实践活动,突出在全市率先实现村村通水泥路建设这一重点,全面提升农村公路通行水平,以实施重点工程项目建设为抓手,多渠道争取建设项目,创新农村公路管养机制,进一步加大路政及安全管理力度,各项目标任务扎实有序推进。

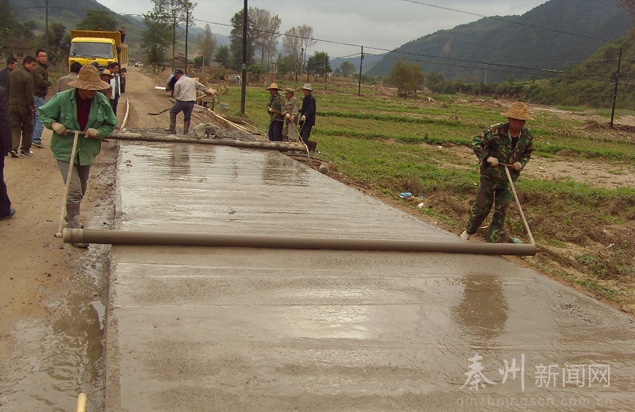

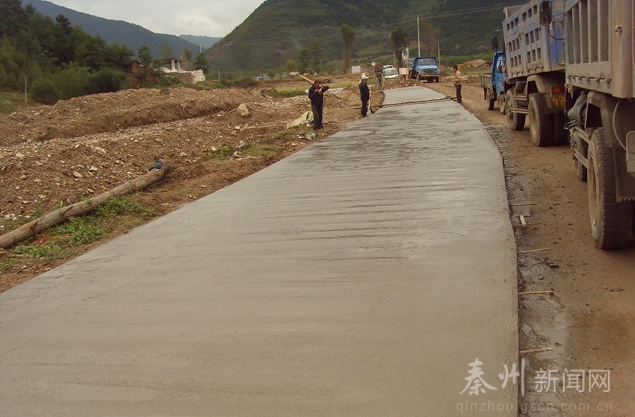

交通建设项目稳步推进。2015年秦州区交通计划实施重点交通项目共8项,截至目前,十天高速建设用地已全部移交,工程进展顺利,预计今年9月底建成通车;国道310升级改造工程主线藉口至关子段建设用地移交率达99%,征用土地及地上附着物各类补偿资金已由乡镇支付到户;支线藉罗公路登记丈量工作已全部完成;山水1号大桥正在进行主桥上跨高速施工和斜拉钢索安装,11月底完成桥面附属工程施工,大桥具备通车条件;娘娘坝花园至庙川林区道路正在进行路基工程施工,计划10月底全面完工;店镇至牡丹道路正在进行水泥稳定层施工和路面施工,计划今年11月建成投入使用。
农村公路管养水平迈上新台阶。在全力抓好重点项目建设的同时,注重农村公路养护及路政管理工作,坚持按照“建设是发展,养护也是发展,而且是可持续发展”的要求,在完善公路路网的基础上,不断创新农村公路管养机制,加大管养力度,全面推进路政管理的规范化建设,从而促进全农村公路建设、管理、养护协调发展,切实提高公路通行能力,为全区经济社会发展提供坚强的交通保障。

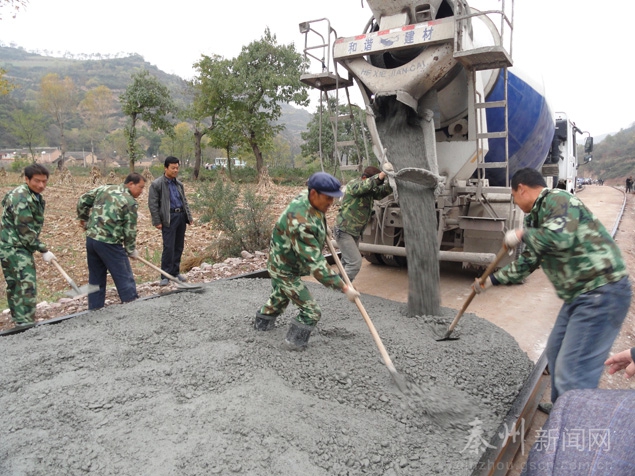

农村公路养护方面坚持以刘什公路等示范路段为重点扎实开展农村公路日常养护工作,累计处治坑槽680平方米、沉陷840平方米,维修更换里程碑、百米桩22块,疏通桥梁12座、涵洞78道,疏通清理边沟120公里,塌方2400立方米,整修路肩边坡180公里,维修砼边沟500米,砼路肩130米,埋设边沟管涵17道34米,清理路面堆积物800余立方米,修补沥青碎石路面350平方米,修补混凝土路面500多平方米,切实提高了辖区公路的通行能力。
路政管理方面通过深入开展村镇过境段乱堆乱放专项整治活动,严厉打击公路两旁乱堆乱放、乱搭乱建,着力加大超限超载治理,依法严管重罚,确保了公路的安全畅通,交通事故发生率逐步下降,群众出行安全指数明显提升。截止目前,张贴、散发宣传材料10000余份,更新宣传标语12条;清理三堆及垃圾62处3960立方米;清除广告杂牌等33块;治理超限运输车辆82台,路政管理执法力度进一步加大,促使公路路产路权得到较好维护。
