今年,麦积区紧抓关中—天水经济区建设、天水城市建设重心东移的机遇,积极实施“东扩、西进、南建、北改”的城市发展战略,按照“建设一城、发展十镇、带动百村”思路,突出抓好主城区建设,进一步拉开城市框架,扩大城市规模,完善城市功能,提升城市品位,通过城乡一体化重点项目、旧城开发改造、保障性住房、基础设施及小城镇建设等项目的积极实施,城乡面貌发生了显著变化,有力地促进了全区经济社会持续快速发展。

2011年,麦积区实施城市重点项目49项,总投资70.27亿元。其中:省、市投资5项,总投资8.4亿元;全区实施26项,总投资32.2亿元;驻区单位及开发企业实施18项,总投资29.67亿元。截止目前,渭滨北路东延段景观工程、陇昌路和渭滨北路北侧人行道铺设、城市绿化、城市亮化、麦积污水处理厂、党校路拓建等6项工程已全面完工,渭河城区段防洪及环境治理、北山公园改造等33项工程正在组织实施,马跑泉水上公园提升改造工程等10项正在完善初步设计及规划等前期工作,累计完成投资15.6亿元。

——城乡一体化重点项目建设进展顺利。共实施15项,总投资概算17.4亿元。
•投资2361万元的渭滨北路东延段景观工程已完工。

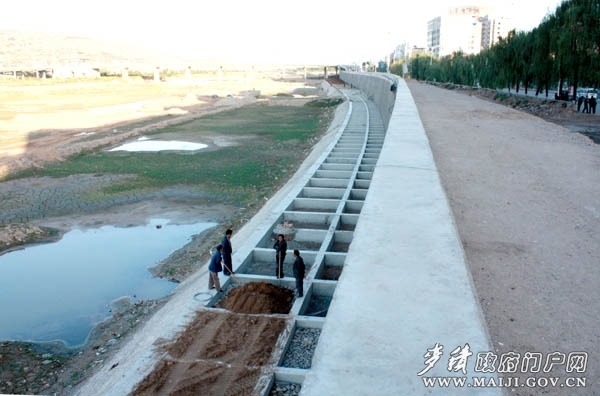

•投资3.57亿元的渭河城区段防洪及环境治理已完成规划设计、立项、批复、初设审查等工作,已于12月2日开工建设,明年7月底前完成坝面蓄水,南堤工程完成工程量的95%。
•投资2441万元的北山公园改造工程已完成地勘、修建性详规、初步设计及核准立项工作,完成道路硬化286米。

•投资5.37亿元的马跑泉公园提升改造规划方案已通过市规划评审委员会审批,与恒顺地产签订了BT(建设—移交)协议,正在进行土地报批。
•投资6566万元的桥南片区排水系统改造一期兴陇路改建工程完成地勘、可研及立项审批、初设等工作正在组织实施。
•投资3995万元的桥南集中供热扩容已完成可研、施工图设计和批复,正申请办理立项手续。

——片区开发改造有序推进。共实施18个片区开发改造,总投资概算19.2亿元。
•分路口桥南服装小商品城等8个片区已开工建设,农机公司、桥南外贸、桥南商场等3个片区完成拆迁,泉湖路85亩土地等7个片区正在开展前期工作。
•占地25.3亩、投资概算1.6亿元的桥南服装小商品城1号楼正在实施主体建设。

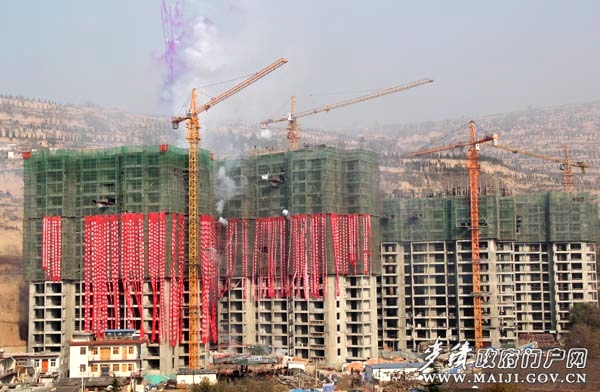

•占地40.72亩、投资概算1.96亿元的汇洲物资市场财富阳光项目1-5号楼正在进行主体施工。
•占地15.6亩、投资概算8000万元的西环道西河苑项目1-5号楼完成主体,正在进行装饰工程。
•天河南路胡王村21亩土地正在实施基础工程。
•投资1.8亿元、建筑面积2.3万平方米的御景泽源小区正在基础施工。
•占地13.3亩、投资概算1.8亿元的农机公司片区与开发企业签订补偿返建协议,正在进行施工前准备工作。

•占地19.2亩、投资概算7800万元的桥南外贸片区完成拆迁,近期挂牌出让。

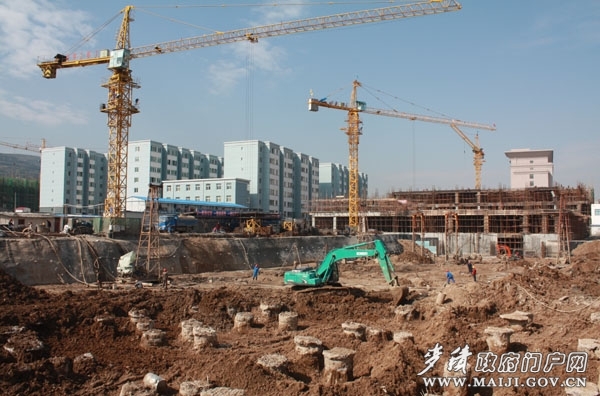

•占地180亩、投资概算6.18亿元的马跑泉新农村建设项目正在进行主体施工。
•泉湖路片区85亩土地正在办理规划、建设等前期手续。
•占地12亩、投资概算3000万元的粮食局片区正在进行项目论证。
•占地20亩、投资概算2.5亿元的新亚购物广场二期、亚太购物中心改造接近尾声。
•占地49.1亩、投资概算2亿元的百货站片区及秦州商场、供销大厦片区正在办理规划拆迁红线和拆迁项目备案。
•火车站以东片区及东北大院片区正在申请项目规划。

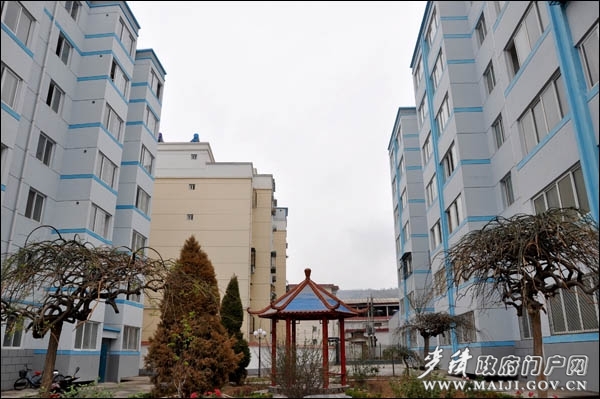

——保障性住房建设步伐加快。实施保障性住房项目14项、4491套,总投资概算8.5亿元。目前,开工率100%,主体完工率83%,续建廉租房完工率100%,入住率85%。
•廉租房建设:惠民小区1号楼136套廉租房配售到户,2号楼124套待摇号配售;星火大家园、陇林家园廉租房正在实施安装工程。
•经济适用住房建设:渭水家园项目470套,其中210套一幢完成主体工程,两幢主体已到六层,260套正在进行基础施工;中央储备粮天水直属库项目237套正在基础施工;天水交通征稽处项目96套完成主体建设;陇林佳园项目651套完成主体工程。

•限价商品房建设:天泉佳苑项目260套已启动建设,天伦惠民小区项目305套正在主体施工。
•城市和国有棚户区改造:区府路城市棚户区(天宁苑经济适用住房)改造1170套,目前673套正在主体建设;星火厂棚户区改造996套正在主体建设;锻压厂棚户区改造241套正在进行基础建设。
•星火大家园公共租赁住房65套正在基础施工。

——城市配套设施不断完善。
•投资850万元的春季绿化建设和投资600多万元的亮化提升改造工程全面完成。
•投资720万元的陇昌路、渭滨北路北侧人行道铺设工程完工投入使用。
•占地45亩、总投资4000万元的马跑泉市政广场续建工程完成地下停车场、广场花岗岩铺装,正在进行商业城主体建设。
•总投资1.8亿元的麦积污水处理厂续建工程完工。
•投资900多万元的党校南路拓建工程完成路面铺油,正在进行人行道铺设。
•长约8公里、投资5.4亿元的成纪大道(配建峡口大桥一座)正进行前期准备工作。

——小城镇建设及城中村改造全面推进。全区17个乡镇实施小城镇重点项目103项,总投资9.55亿元。截止目前,已完成26项,正在实施68项,开展前期工作的9项,完成投资3亿元。

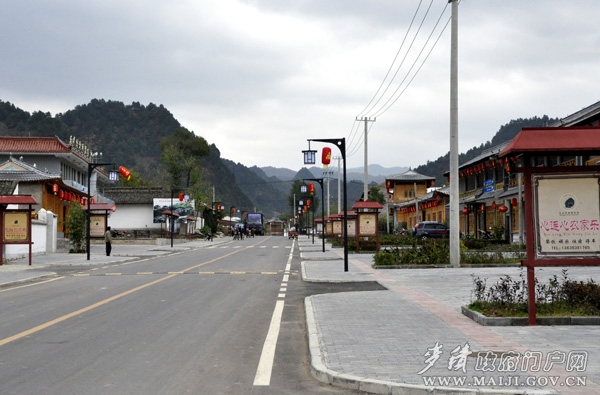

•新阳镇城乡一体化规划,元龙镇、党川乡、伯阳镇、东岔镇小城镇规划已编制完成。
•利桥乡、琥珀乡、三岔乡、五龙乡已完成地形图测量,正在编制规划。
•马跑泉镇政府搬迁重建综合办公楼及什字坪新农村建设、东岔镇街区亮化及道路硬化、石佛镇农贸市场、五龙乡邮政所及中心幼儿园建设、伯阳镇伯阳村居住新区8套主体、渭南镇道路硬化等项目全面完成。

•花牛镇廿铺旧村改造及渭峡民俗村等项目、麦积镇后川村农家乐改造及贾河村亮化工程等项目、甘泉镇旅游文化产业园等68个项目正在实施,
•石佛镇老年人活动中心、峡口葡萄交易市场等9个项目正在组织前期工作。
•2400户农村危旧房改造全面完成,并通过区级验收。
•列入城中村改造的城郊乡镇31个村庄,正在进行摸底,制定拆迁安置计划和改造方案。

——基础设施管护成效明显。
•修补兴陇路、羲皇大道、陇昌路破损路面3513平方米,维修路灯2050盏,更换主次干道下水井盖、水箅子180个,道路栏杆漆油9516米,城区道路设施完好率达到95%以上。
•对城区20多万平方米的绿化带进行了整形修剪,对覆盖面积80多万平方米的绿化树木进行了病虫害防治。
•重大节庆期间,悬挂彩旗8600面、灯笼912个,摆放鲜花15万盆,渲染了喜庆氛围。
•进一步加强商埠路步行街、仿古街、马跑泉公园、北山公园的环境卫生整治,营造干净整洁、秩序井然的休闲环境。
