7月3日,甘谷县委常委、副县长徐忠民带领县政府办、交运局负责人检查姚庄渭河大桥建设情况,施工单位和监理单位负责人陪同检查。

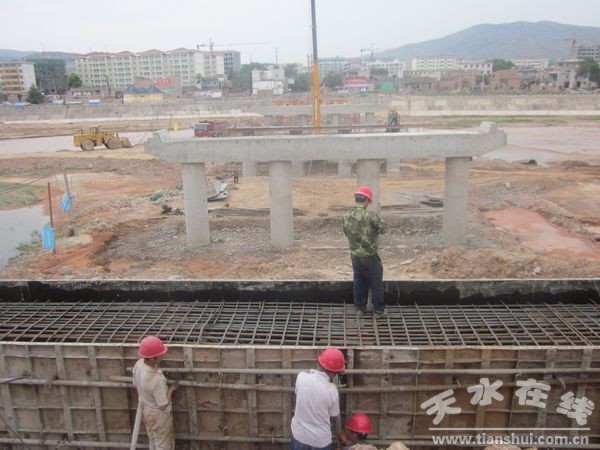

徐忠民先后深入到姚庄渭河大桥建设现场和箱梁预制厂,通过实地查看、听取汇报等形式,对工程建设进展及质量进行详细检查和了解。
在检查过程中,徐忠民指出,姚庄渭河大桥建设是县政府今年为民承诺兴办的实事之一,该工程建设对于缓解新渭河大桥压力、改善我县交通条件具有十分重要的意义。

徐忠民要求,县交运局要指定专业技术人员,驻守施工一线,督促其加快工程建设进度,同时要加强工程质量监督,绝不能有丝毫的马乎和松懈。施工单位要严格按照工程设计和建设时限要求,在确保工程质量的前提下,严密组织施工并加快建设进度,一定要在年底竣工并投入使用;同时在施工过程中,要严格按照安全规范施工,尤其是要加强汛期值班,一旦有汛情发生,要迅速将施工人员和机械撤离到安全地带,确保项目安全建设。工程监理人员要认真履行职责,监督、指导施工单位严格按照施工程序和技术规范施工,确保该工程在年底前高质量、高标准,按期完工并交付使用。
截至目前,已完成灌注桩基36根,占总桩基36根的100%;预制箱梁38片,占总箱梁56片的68%;完成横系梁3根,占总横系梁7根的43%;完成墩柱3排12根,占总墩柱7排28根的43%;完成箱梁预制台座38个,人行道预制板全部完成,累计完成投资820万元,形象进度达到41.1%。
