甘肃省交通运输厅天水—定西高速公路建设项目管理办公室
关于天定高速公路天水收费站至关子镇部分路段
(K131+100-K138+000)路面局部出现坑槽病害问题的说明

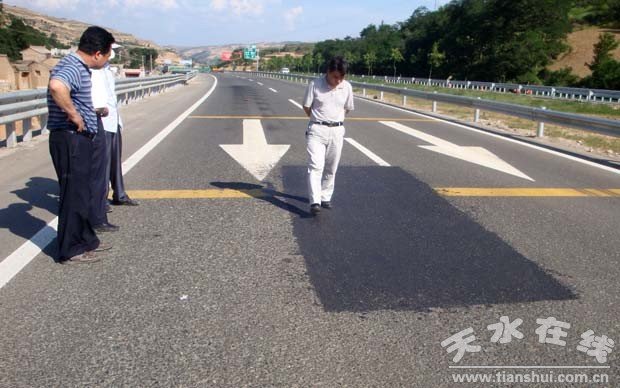

(图为施工单位正在对出现坑槽病害路段进行修补。7月15日拍摄)
近日,有网友通过天水在线博客、《天水市委书记、市长留言板》反映天定高速公路天水收费站至关子镇部分路段出现坑槽等路面病害的问题,现就网友关注的问题说明如下:
天定高速公路全长235公里,于2010年12月29日通车。2011年6月25日左右,天定项目办发现天水收费站至关子镇部分路段(K131+100-K138+000)局部出现了坑槽等路面病害。项目办于6月28日组织项目管理人员,对路面病害路段进行了现场查看;7月1日将有关情况通报原施工单位及监理单位;7月3日组织施工、监理单位,并邀请长安大学路面专家,进行现场勘查,分析原因。经初步分析认为沥青路面病害为水损害,项目办决定责成施工单位对出现坑槽的破损路段尽快修补,并针对现状制定了对该路段坑槽病害的应急修补计划。
7月4日,施工单位向路政、交警、收费等管理部门申请办理施工手续,并从江苏、河南、陕西等地调配铣刨机、路面摊铺机、压路机等施工设备;7月10日,施工手续办理完毕,7月13日施工设备全部到位; 目前,处治工作已全面展开(见照片)。截止7月15日,已完成了单幅2公里内的路面坑槽处理,处治工作计划于8月15前完成。

7月15日由省交通运输厅、天定项目办、路面专家、监理、施工单位成立的TDLM1标路面病害原因分析和处治调查小组,对出现的路面病害进行现场深入调查,将进一步分析病害原因,完善处治方案。
按照合同管理,该路段路面处于质量缺陷责任期内,项目办已责成施工单位按照合同约定,尽快完成处治工作,同时承担全部费用。
特此说明。
二0一一年七月十五日
