9月22日至24日,中秋假期,秦州·景园城工程人员坚守岗位,持续奋战,加班加点赶工期、创进度,争创“飞天奖”。

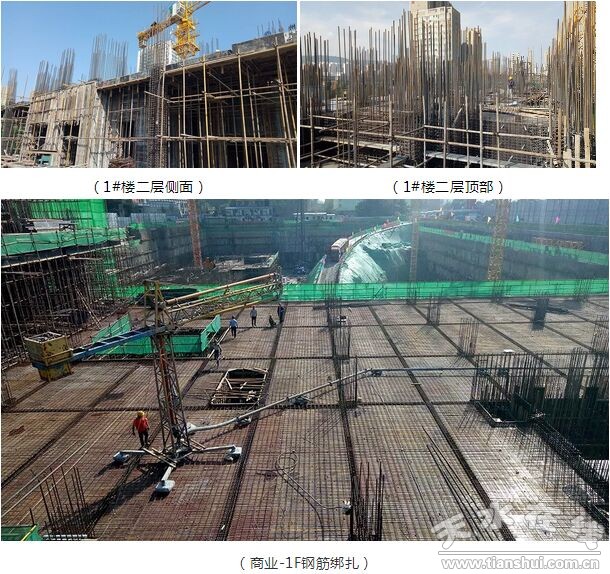

1、1#楼(5.38m~10.78m)正二层,剪力墙、柱、模板现已安装、加固、校正完毕,预计9月28日砼浇筑。

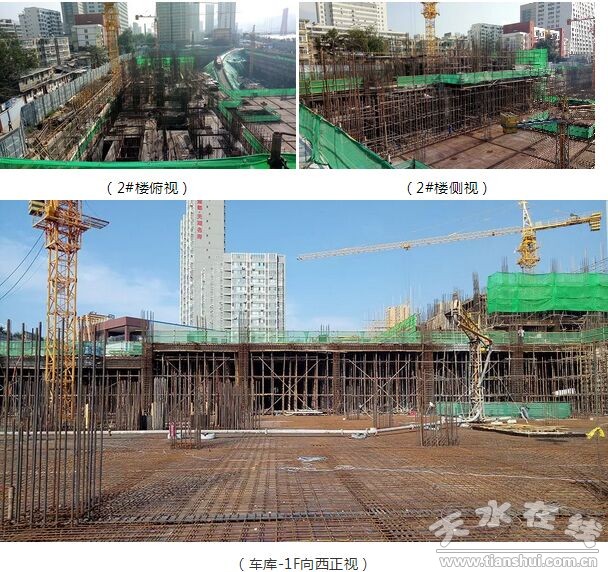

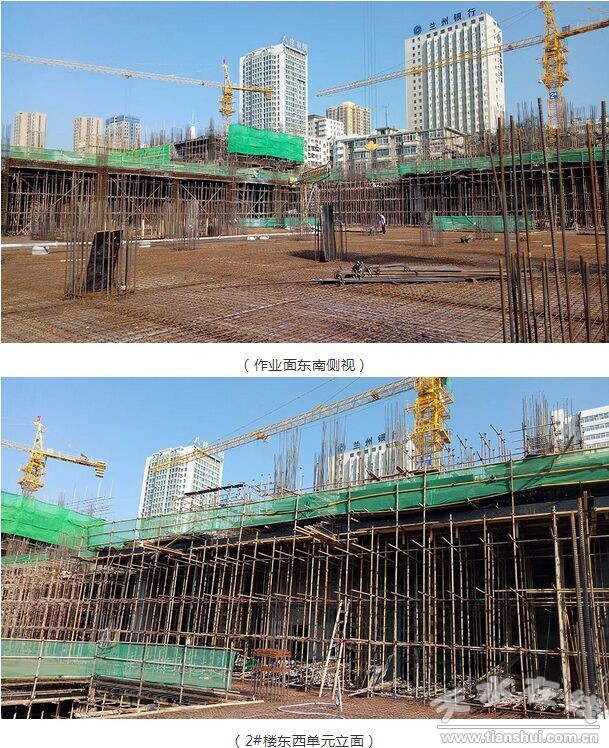

2、2#楼(-6.68m~-0.020m)西单元,所有墙、柱、模板安装加固完毕;正在绑扎板钢筋,预计9月27日浇筑砼。 2#楼(-0.020m~-5.38m)东单元正一层,剪力墙、柱、钢筋绑扎,架体搭设。

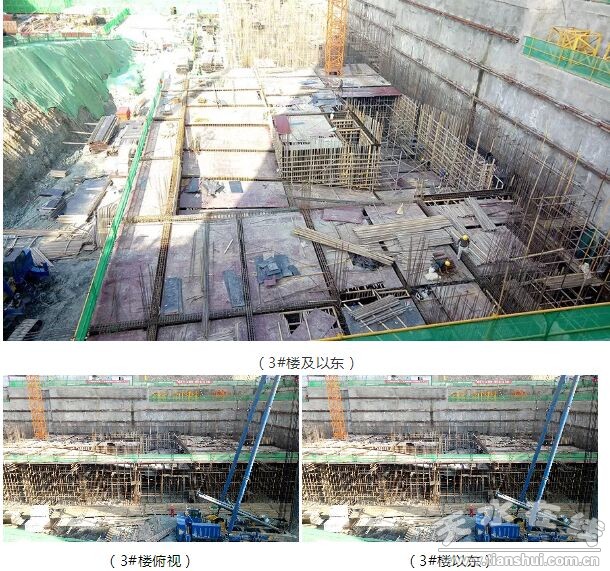

3、3#楼(-19.82m~-13.22m),剪力墙、柱、绑扎钢筋现已完毕,正在安装模板,搭设架体。
4、商业部分:

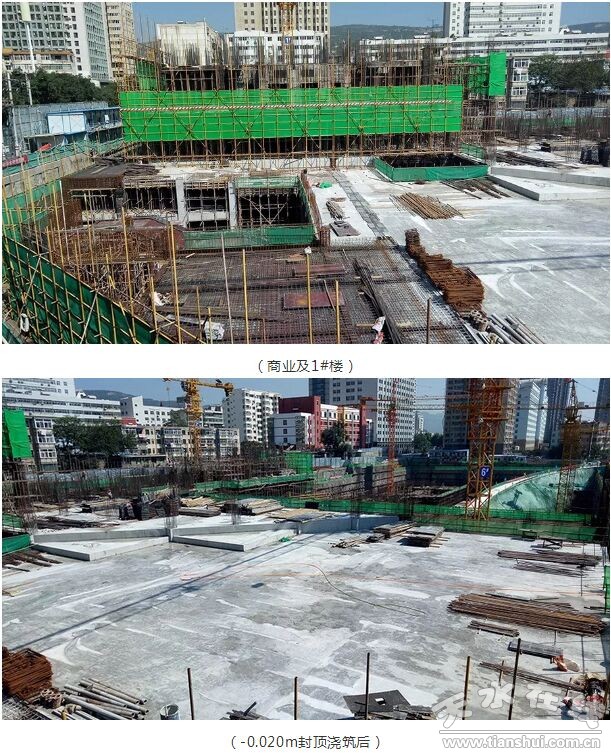

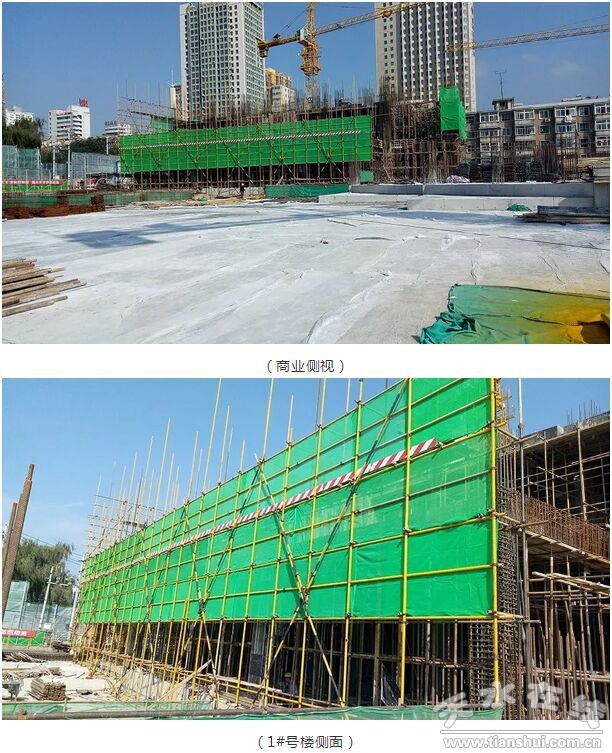

<1> ((①-⑧)轴/(Ⓐ~Ⓗ))轴,-0.020m已封顶;下沉式广场楼梯间正在绑扎钢筋,模板正在安装。
<2> ((⑩-⑮)轴/(Ⓐ~Ⓗ))轴,-6.62m负一层,浇筑混凝土;
