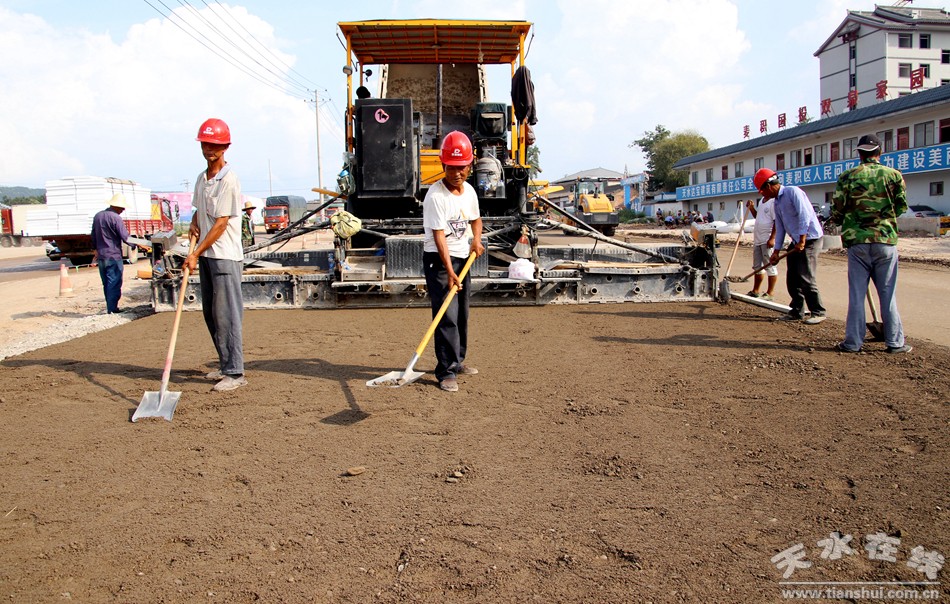

▲麦积山大道改造工程正在全速推进

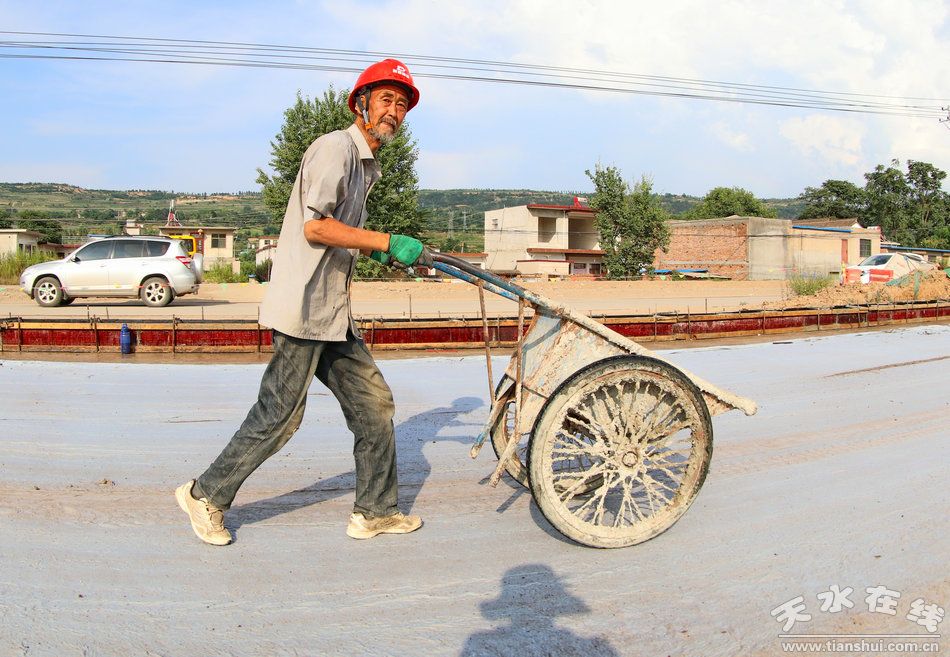

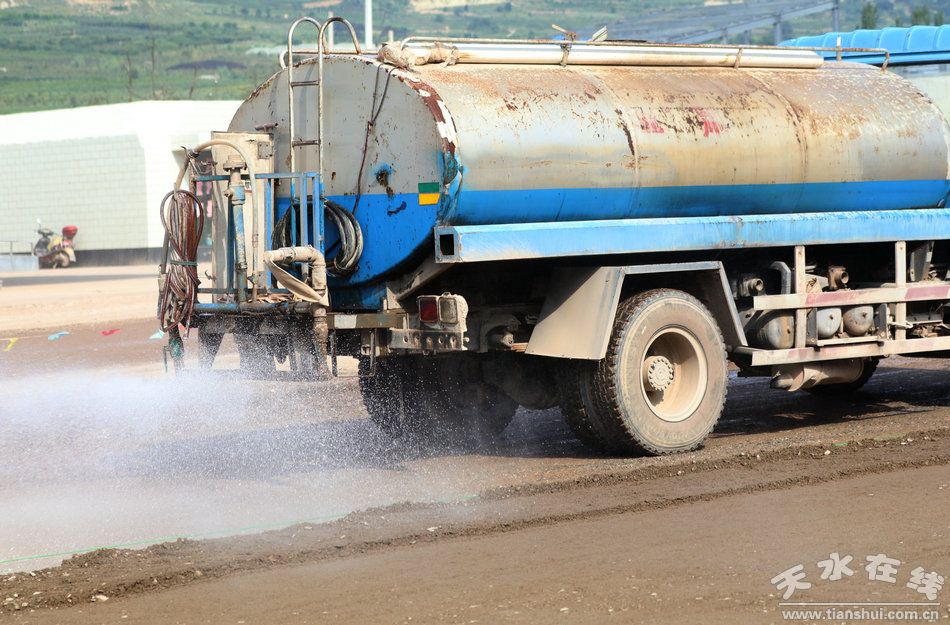

▲天水在线向高温下的劳动者送上矿泉水

▲麦积山大道改造工程正在全速推进

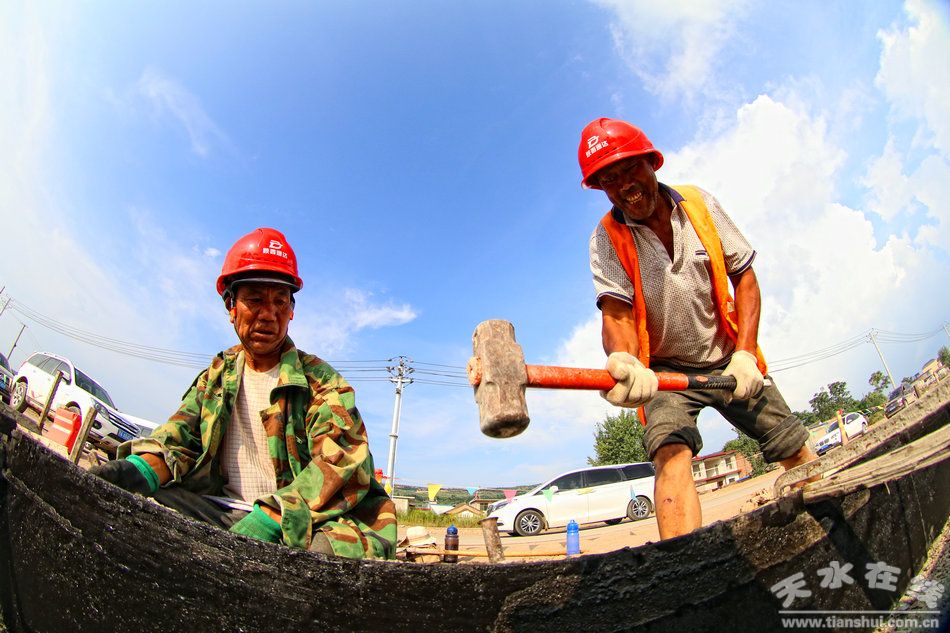

8月7日下午,天水在线走进备受全市人民关注的麦积山大道改造工程项目建设现场进行采访。同时,向在高温下坚守岗位,全面推进项目建设的劳动者送上矿泉水,表达敬意。

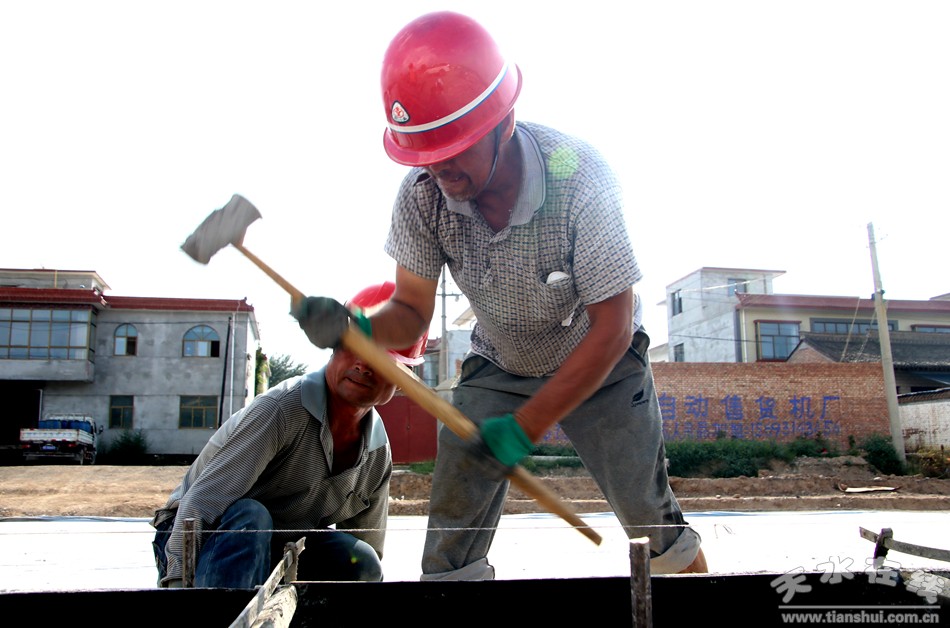

▲麦积山大道改造工程项目管理公司副经理康逢龙接受记者采访

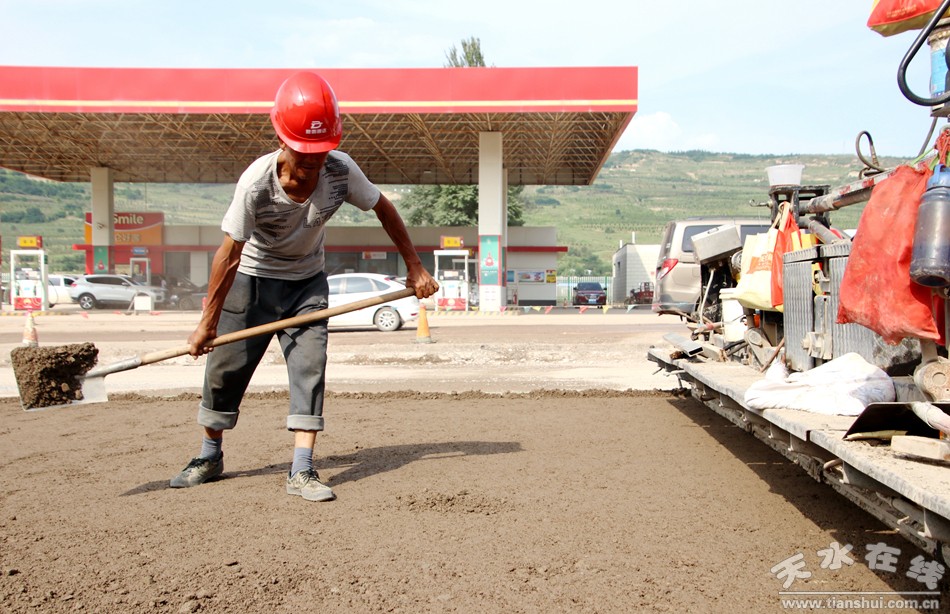

▲麦积山大道改造工程正在全速推进

▲天水在线向高温下的劳动者送上矿泉水
一、项目概况
麦积山大道改造工程起点位于麦积区马跑泉镇团庄村与羲皇大道相接,途径马跑泉镇、崖湾村、至终点甘泉镇,全长9.9公里,设计标准为城市主干道,设计行车速度60公里/小时,双向六车道,路基宽度48.5米。预算总投资6.53亿元。由陕西省通达公路建设集团有限公司、甘肃新科建设环境集团有限公司联合体承建,陕西知含项目管理有限责任公司监理。2016年5月底开工建设。

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

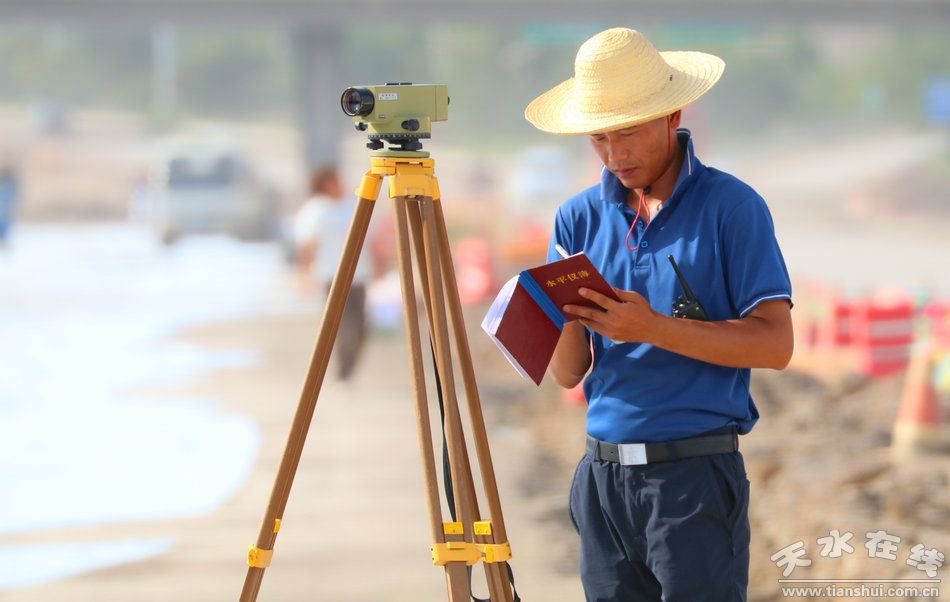

二、项目进展情况
麦积山大道改造工程累计完成4.87亿元,具体进展情况如下:
路基工程:全线路基土石方工程已经完成。

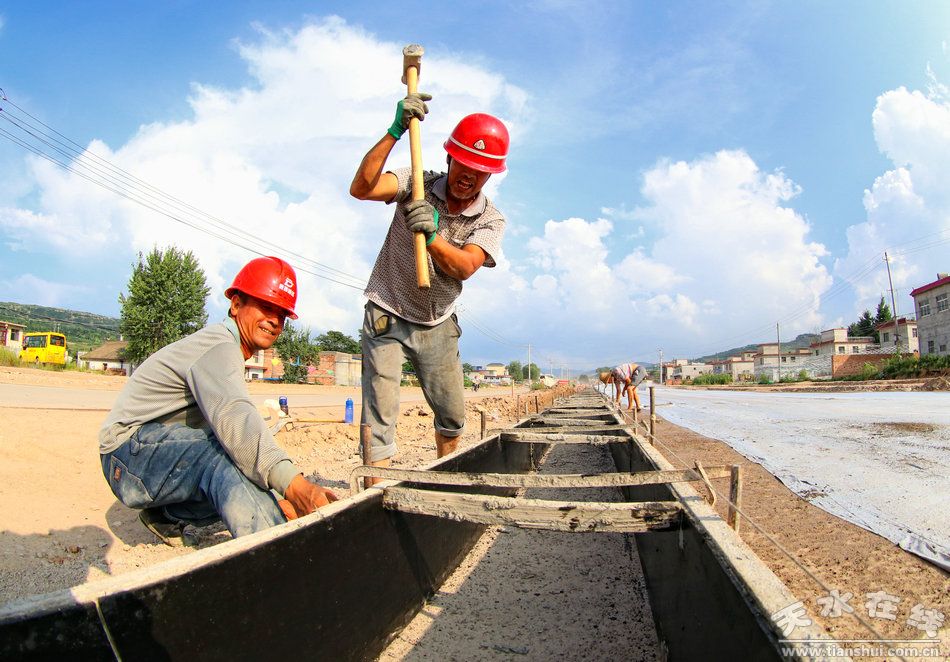

防护工程:防护混凝土全部浇筑完成。
涵洞工程:共36道,完成35道。
桥梁工程:全线4座桥梁已经全部完成施工。
雨、污水管道:雨水管道全长18.2公里,完成敷设13.4公里,剩余4.8公里;污水管道全长16.8公里,已经完工。

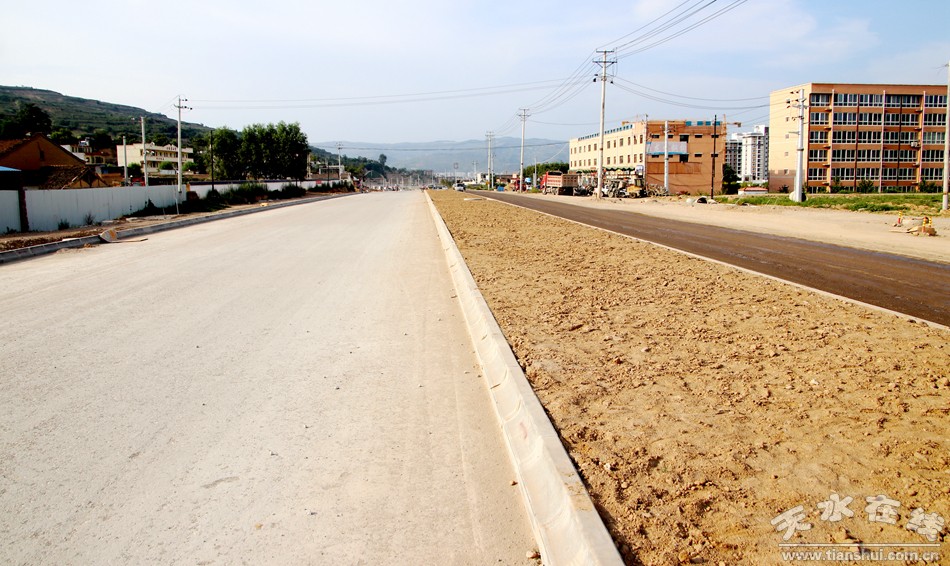

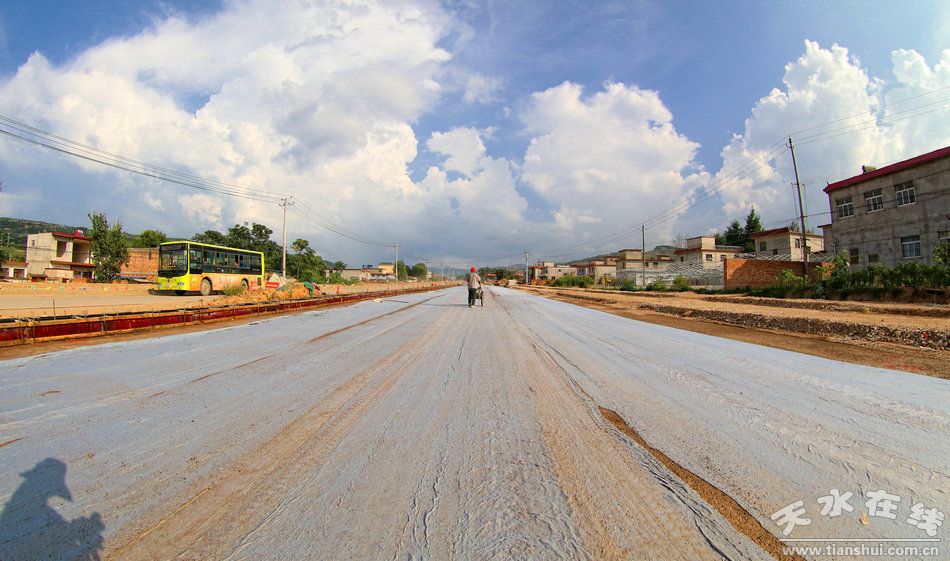

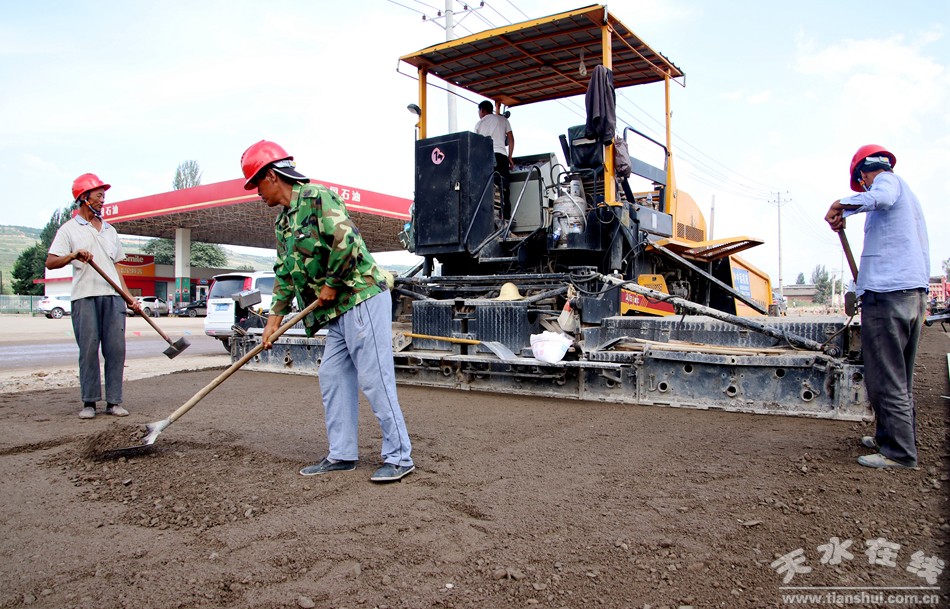

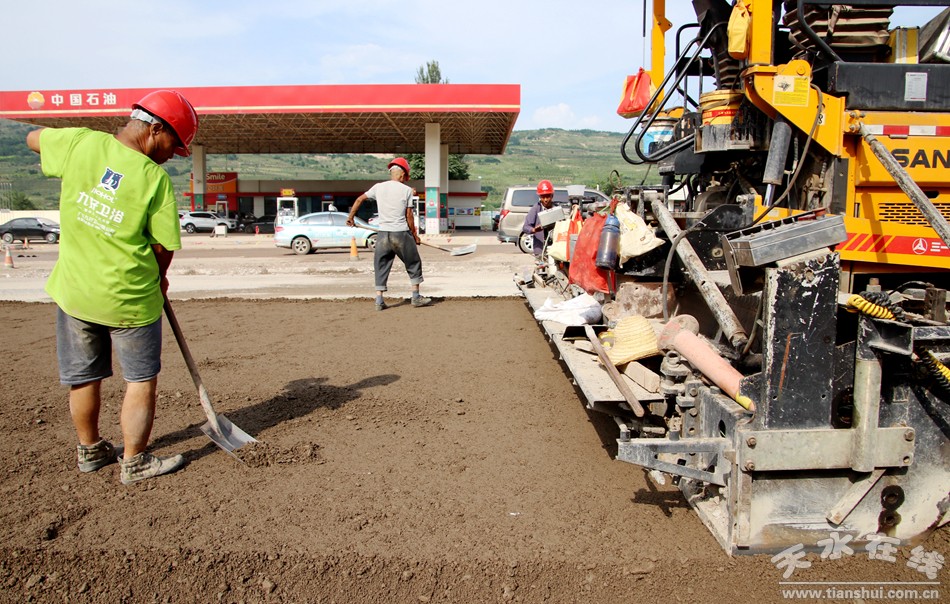

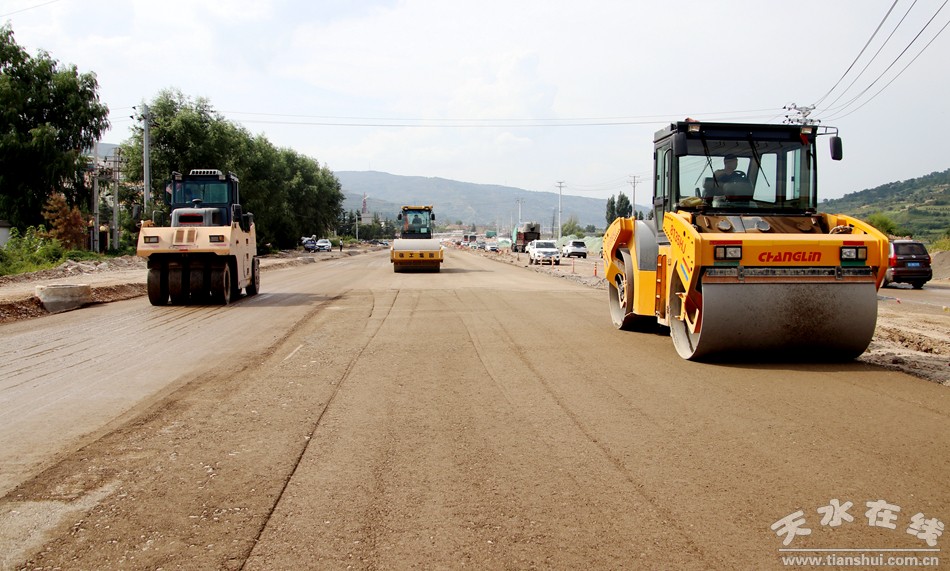

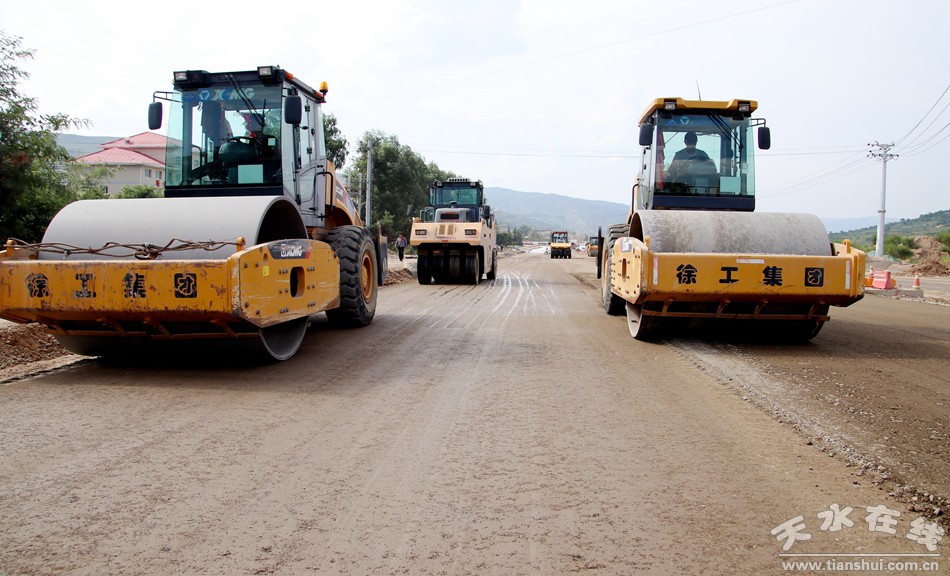

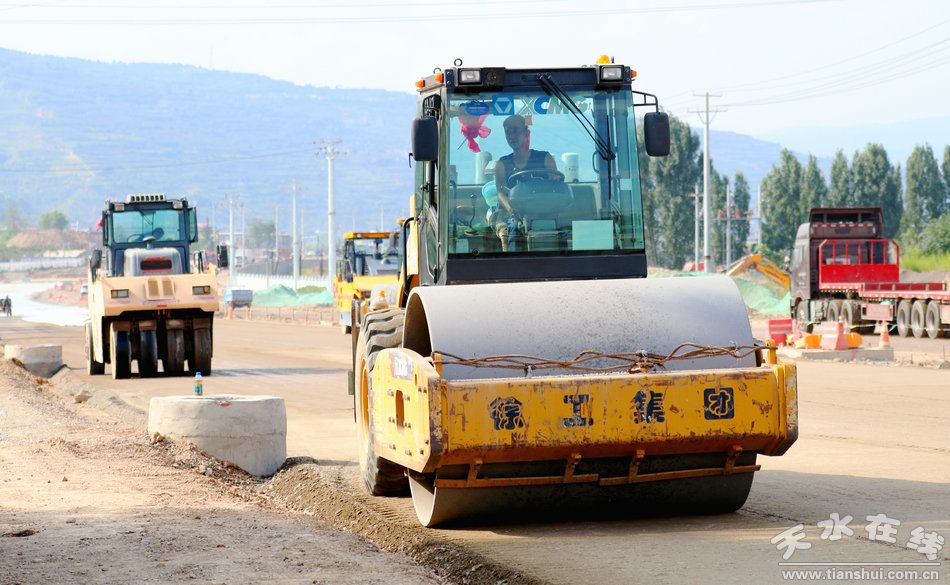

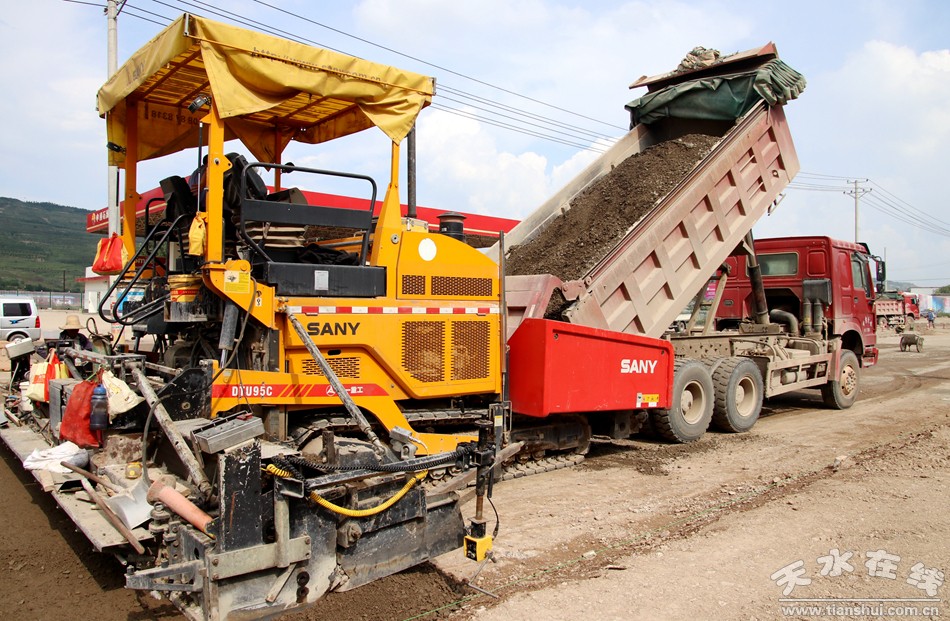

路面工程:道路右侧路面底基层完成5.2公里、基层4.5公里。

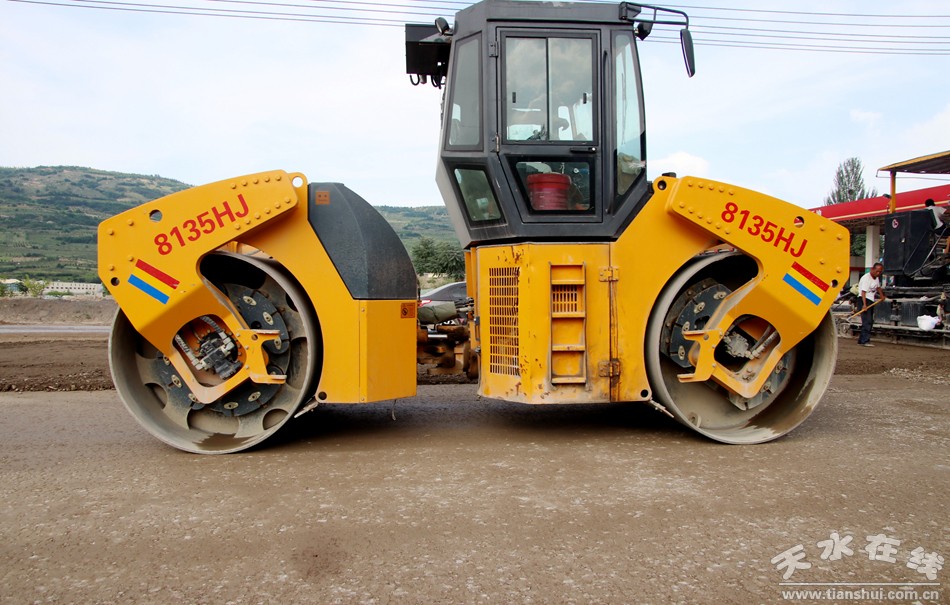

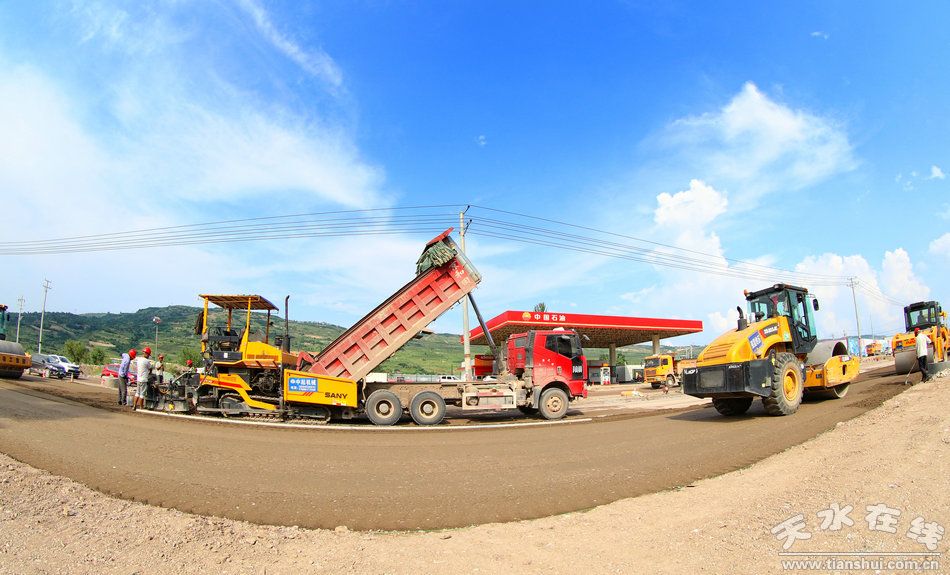

目前施工单位正在全力开展道路路面的施工,计划8月下旬西侧路面基层将全线完工,10月底麦积山大道改造工程主车道路面施工完成。

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲天水在线向高温下的劳动者送上矿泉水

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲天水在线向高温下的劳动者送上矿泉水

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进

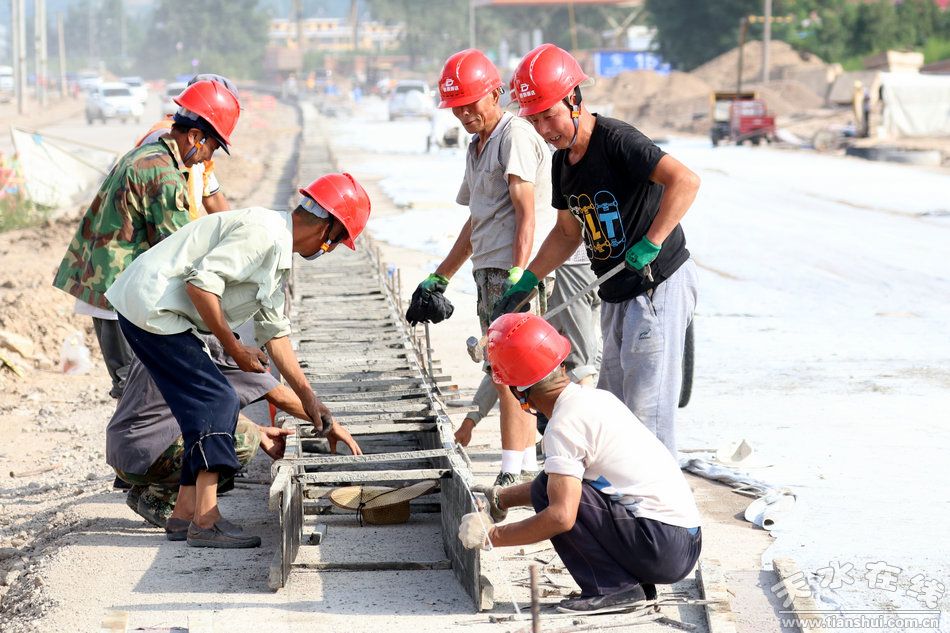

▲麦积山大道改造工程的建设者

▲麦积山大道改造工程正在全速推进

▲麦积山大道改造工程正在全速推进 |
