秦州区融媒体中心11月17日讯 (记者 庞贵琦 赵婷)天水市有轨电车示范线(二期)项目西延段上跨岷山路五里铺大桥,因位于五里铺大桥上下游的5回路10KV电缆影响该项目藉河特大桥的施工,为此,施工方特建设五里铺10KV电力迁改桥,在满足电力迁建改造的同时,又给藉河风情线新增一座人行天桥,方便周边群众出行。

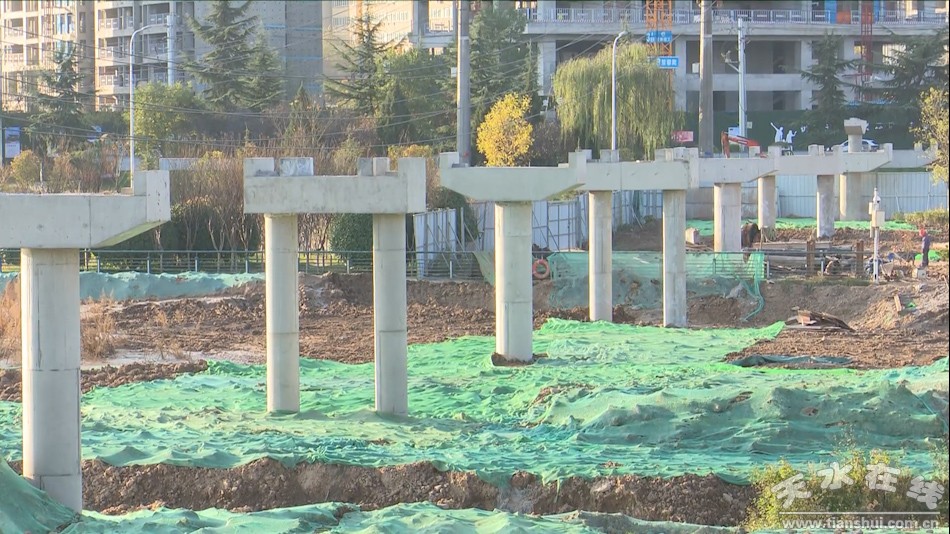

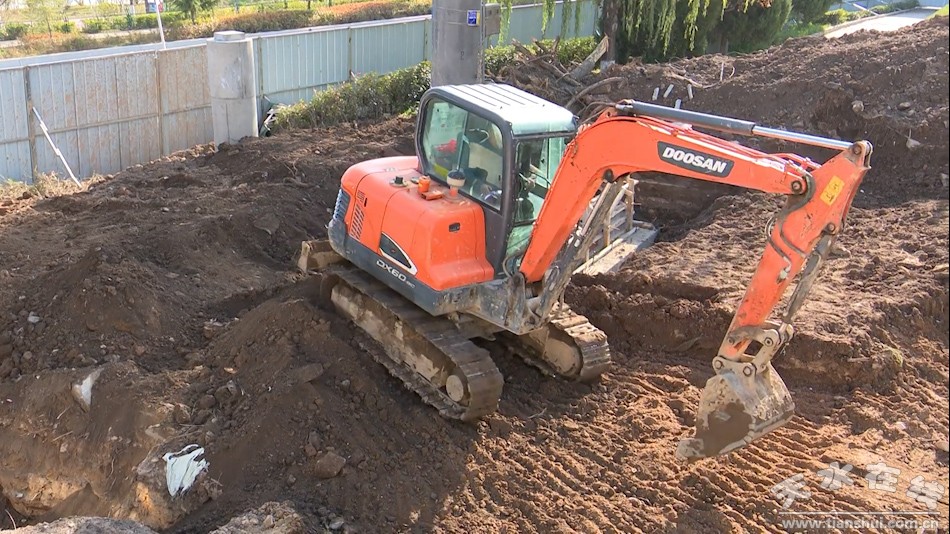

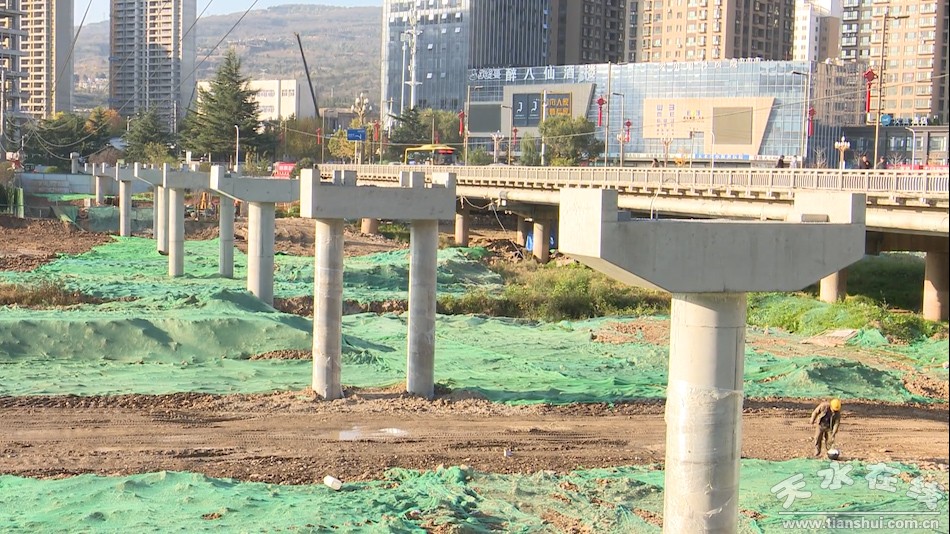

日前,记者在岷山路五里铺大桥西侧的10KV电力迁改工程的施工现场看到,藉河河道以及北侧藉河风情线中的所有桥墩已全部建设成型,其他工程作业正在进行当中。
“修通道桥从九月底开始建设,10月初基础全部完成,10月1日开始桥梁下部结构开始建设,11月7日桥梁主体结构全部完成,从11月17日左右开始桥梁上部钢桁架梁进行架设,预计12月15日左右全部架设完成。架设完成以后,下一步将进行电力迁改。”通号建设集团有限公司总工程师闫保卫说。

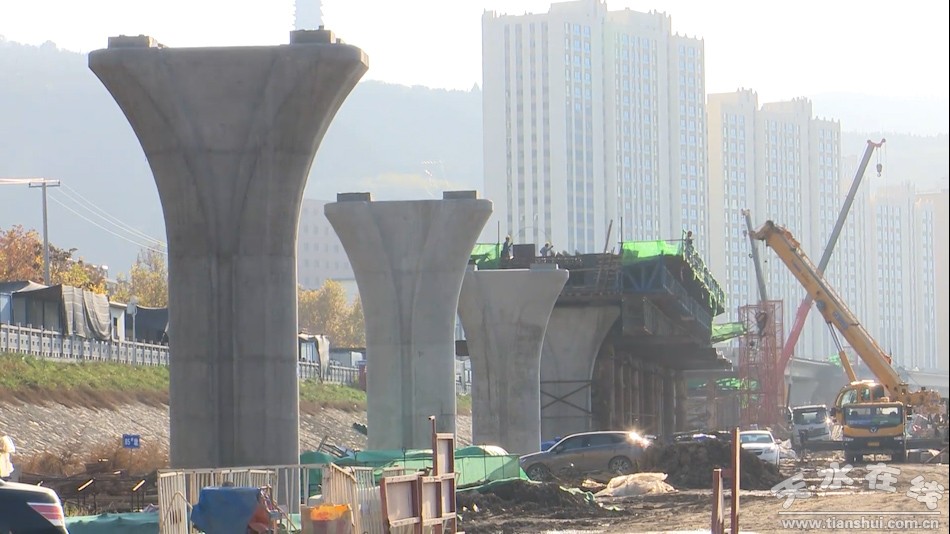

据现场施工负责人介绍,五里铺10KV迁改桥全长204m宽3.6m,分上下两层,其中上层为人行通道、下层为电力通道。建成后,跨河电缆将通过桥体下层的电力通道通过,南北两侧采用明设高压线沿电线杆落地,通过管道埋地敷设与迁改桥相连。
“迁改通道在五里铺大桥上游新建一座通道桥,其中通道桥共204米,共计墩台11座,通道桥分为上下两层,上层为人行通道,下层为10KV电力通道。”通号建设集团有限公司总工程师闫保卫说。

据了解,五里铺10KV电力迁改工程,对建设有轨电车二期工程的意义重大。它的建设在有效解决跨河电缆对工程影响的同时,进一步推动有轨电车西延线的加速度完成。
“10KV电力线迁改完成后,我部将加快有轨电车二期五里铺藉河特大桥剩余钢架梁以及混土镶梁的施工,推动有轨电车西延线整体施工进度。”通号建设集团有限公司总工程师闫保卫说。(编辑 陈每阳)
